Hangarbyggeriet fotsat, flyværksted og opholdslokale. Indvielse!
10-01-2015

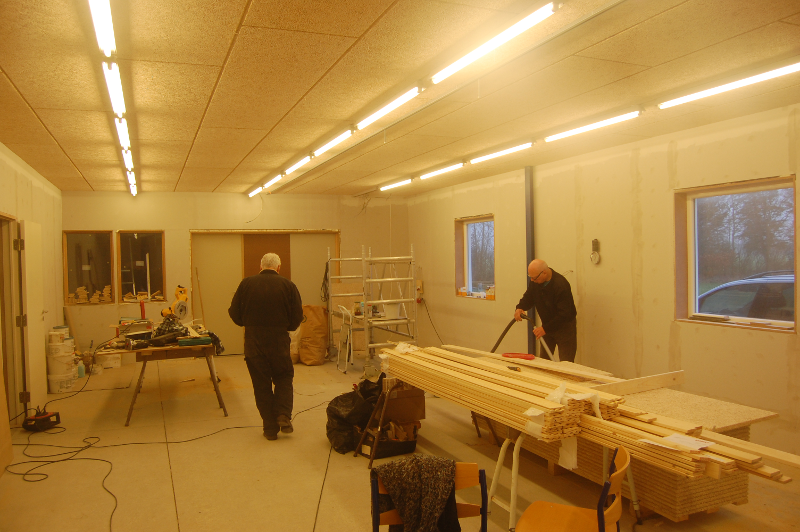

Det skrider godt fremad med alle rummene, de fleste lofter er monteret, og loftsbelysningen er godt på vej, her er det værkstedet, hvor der i loftet er monteret en køreskinne i hele rummets længde. På bukkene ligger indfatninger, der skal monteret ved både døre og vinduer, dersuden ligger alle fodpanelerne der. I løbet af denne måned ankommer alt det grej, der skal udgøre varmeforsyningen. Vi forventer, at rummene bliver klar til afholdelse af generalforsamlingen den 8. marts 2015. Inden længe forventer vi også, at vi kan begynde på anden halvdel af loftsetagen. Når loftsetagen er færdig, har vi ca. 270 m2 lagerplads.
19-01-2015
Så opstod der et lille problem i en diskussion. Men det løser men nemt med de moderne hjælpemidler.
Så er det snart kagetid.

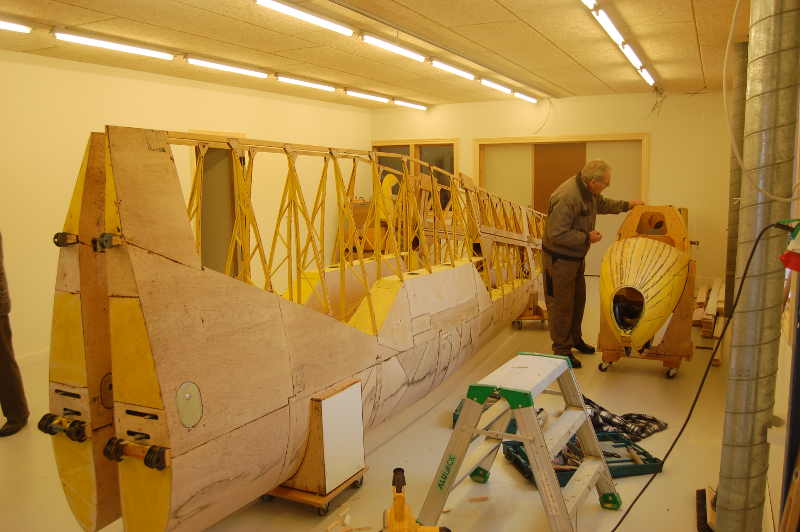

Her er "Hønsefarmeren", ogå kaldet Jørgen Andersen igang med øverste del af trappen. Han har tidligere lavet trappen op til lagerrummet på 1. sal. (Det er ikke en hønsestige)
20-01-2015
I sidste uge blev gulvene malet. I dag blve det nye varmesystem installeret.
Og så blev værkstedet indtaget af det første fly, nemlig Delfinen, som stod og småfrøs uden tøj på ude i hangaren.
Efter kaffetid, hvor vi igen nød den friskbagte kage fra plejehjemmet i Arnborg, flyttede vi borde, stole og alt det andet ud af opholdsrummet, da det skulle gøres klar til nedlægning af gulv. Med lidt held sker det på lørdag.
30-01-2015

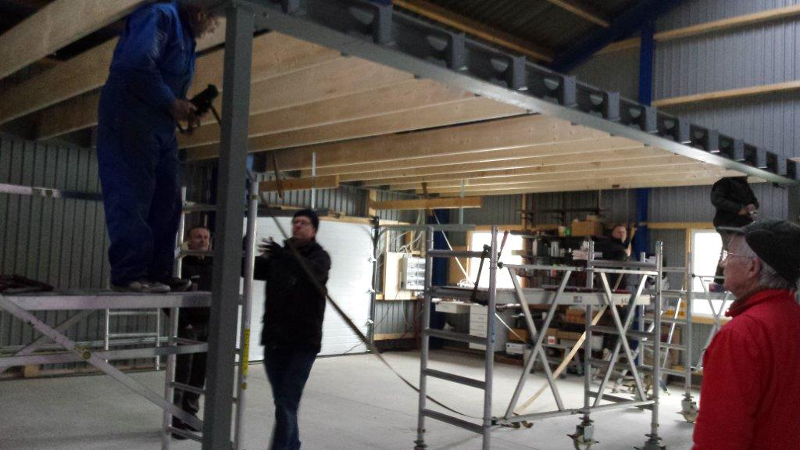

Så er arbejdet med anden halvdel af dækket (ca. 135 M2) gået i gang. De bærende stålbjælker lægges. Vi undgår ikke en enkelt søjle i det område, der skal være parkeringsområde for vore trailere.

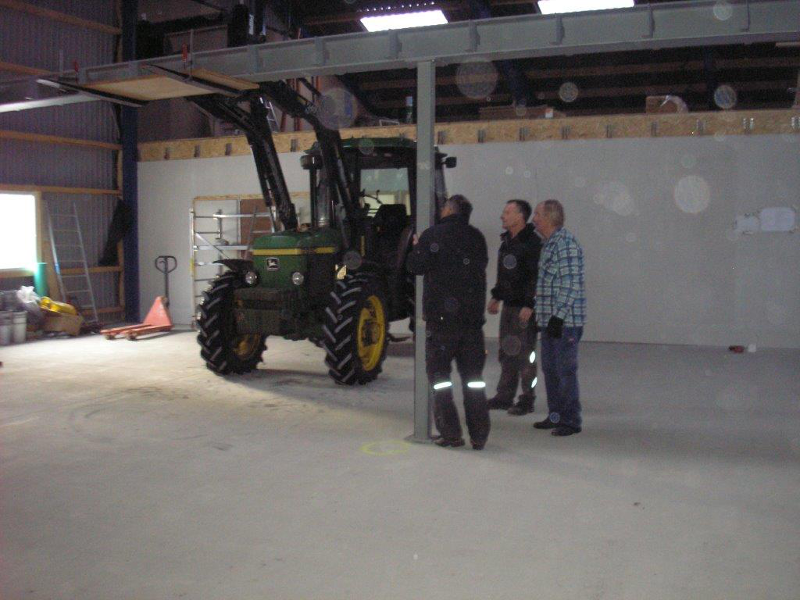

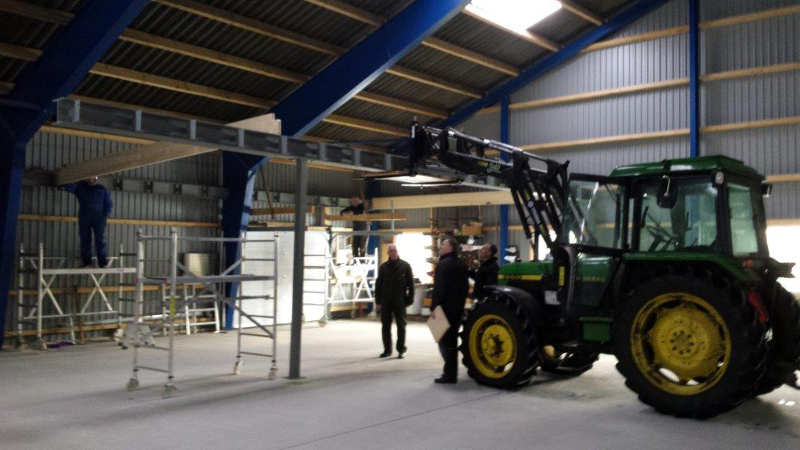

Poul Erik hjalp med at løfte stålet op med sin traktor. De første bjælker er ved at blive monteret.
Det skrider fremad.

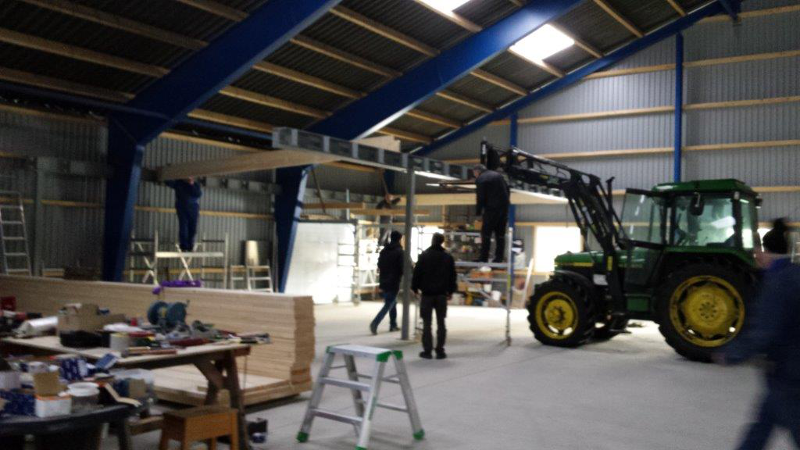

Nu er det halve af bjælkelaget kommet på plads. Så der er virkelig sket meget i dag.
19-03-2015

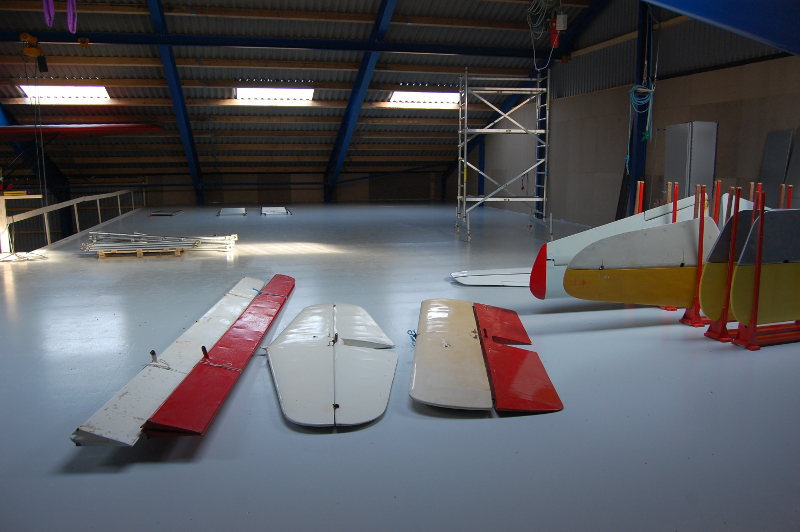

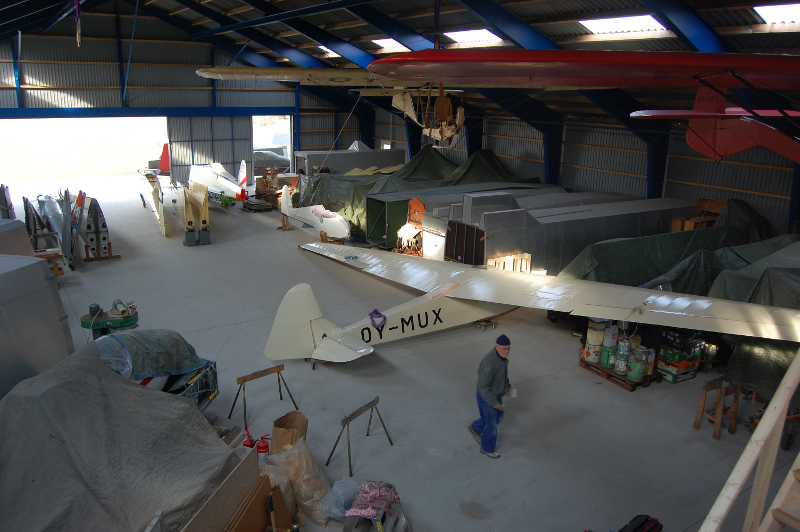

Udsyn ud over hangargulvet oppe fra 1. sal, hvor depotet er ved at blive indrettet.
Siden dette billede blev taget den 17. marts, er maling af de lodrette vægge gået i gang. Inden længe skal der så monteres hylder til opbevaring af mindre dele. Vi mangler også at få mnteret rækværket ud mod hangaren i stedet for det midlertidige.
Gulvet er på ca. 260 m2.
16-06-2015

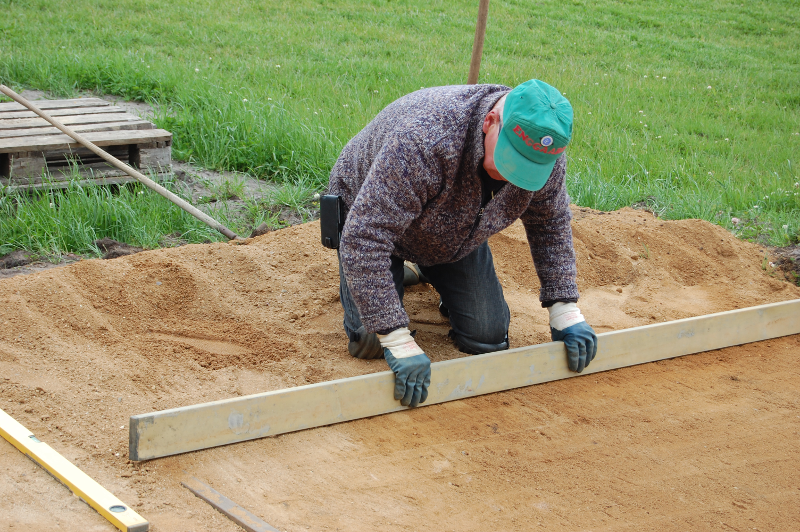

Der bliver lagt flisebelægning udenfor ved værkstedet og indgangen til hangaren.

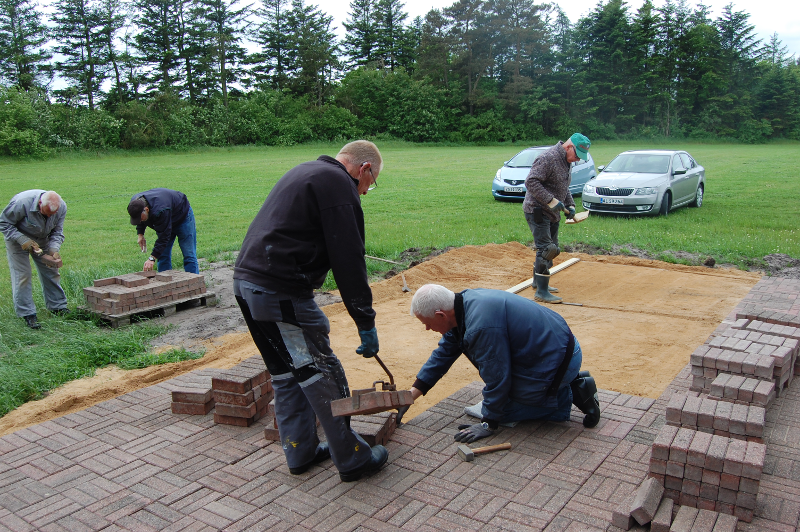

De sidste fliser lægges. Der bliver også lagt fliser ved den lille port mod øst.
18-06-2015
Indvielse af hangaren den 3. juni 2015.
Indvielsen af DaSK hangaren på Arnborg den 3. juni var en meget stor oplevelse for de ca. 65 fremmødte medlemmer og gæster.
Formanden Johannes Lyng holdte indvielsestalen, og der blev råbt hurra og længe leve for DaSK.
Desværre havde Hernings indbudte borgmester ikke mulighed for at deltage, ligesom pressen også var ret usynlige.
Der blev serveret dejlig sandwich, vin, øl og sodavand.
Vejret var rimelig godt med nogen sol, dog var vinden noget kold. Derfor blev der ikke fløjet, og det hele foregik inde i hangaren, som det hele jo også drejede sig om.
Alt i alt en stor milepæl for klubben og rigtig god dag for alle deltagere.
Erling Rasmussen.
Foto: Erling Rasmussen
Foto: Erling Rasmussen
Foto: Erling Rasmussen
